Begroting Bouw Excel - Gratis Voorbeeld (2026)
Maak een bouwbegroting in Excel met hoeveelheden, korting, btw en projectbudget. Gratis voorbeeld met tien kostenposten en duidelijke invoeruitleg.
Dit gratis voorbeeld van een begroting bouw in Excel rekent per kostenpost van hoeveelheid en eenheidsprijs naar het bedrag inclusief btw. Je gebruikt het voor een eerste raming of om offertes van leveranciers in één kostenoverzicht te verwerken.
De tabbladen Begroting Bouw, Samenvatting en Instructies bevatten tien voorbeeldposten. Naast bedragen houd je categorie, leverancier en status bij. De werkmap vergelijkt de raming met een projectbudget, maar registreert geen afzonderlijke werkelijke kosten of betaalde facturen.
Belangrijkste voordelen van dit Excel-sjabloon

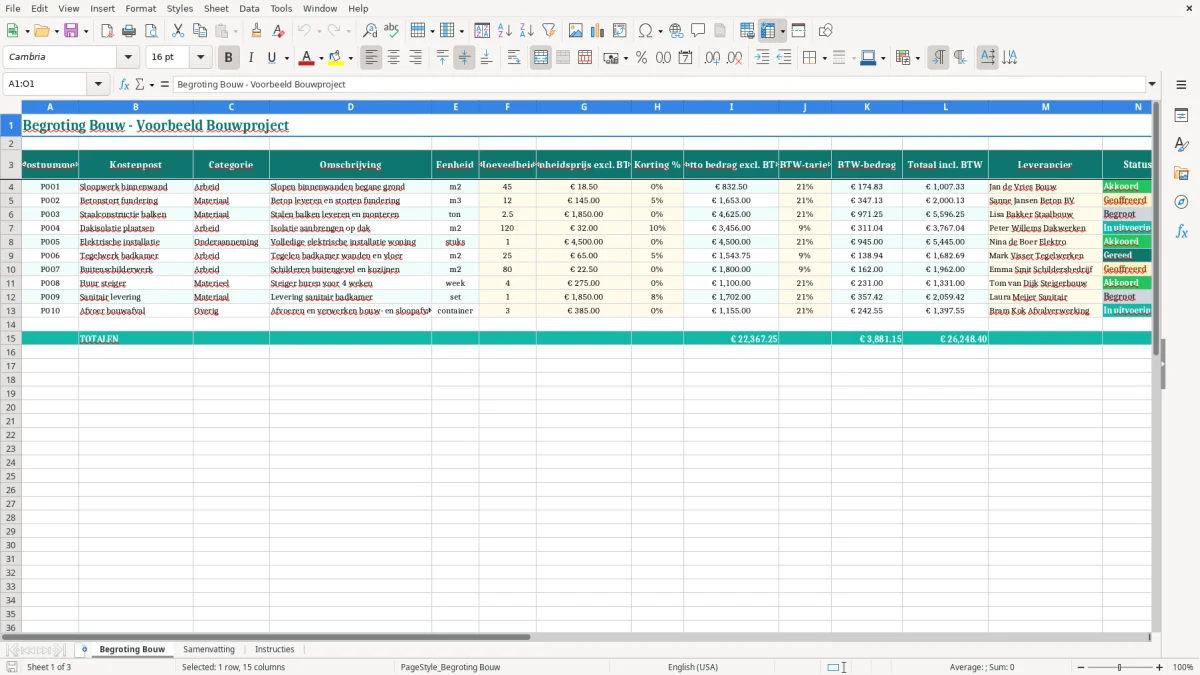

- Verdeel een project in arbeid, materiaal, materieel, onderaanneming en overig.
- Verwerk korting en btw per kostenpost.
- Zie het verschil tussen de totale raming en je projectbudget.
- Controleer welke posten al akkoord zijn zonder ze uit het totaal te verwijderen.

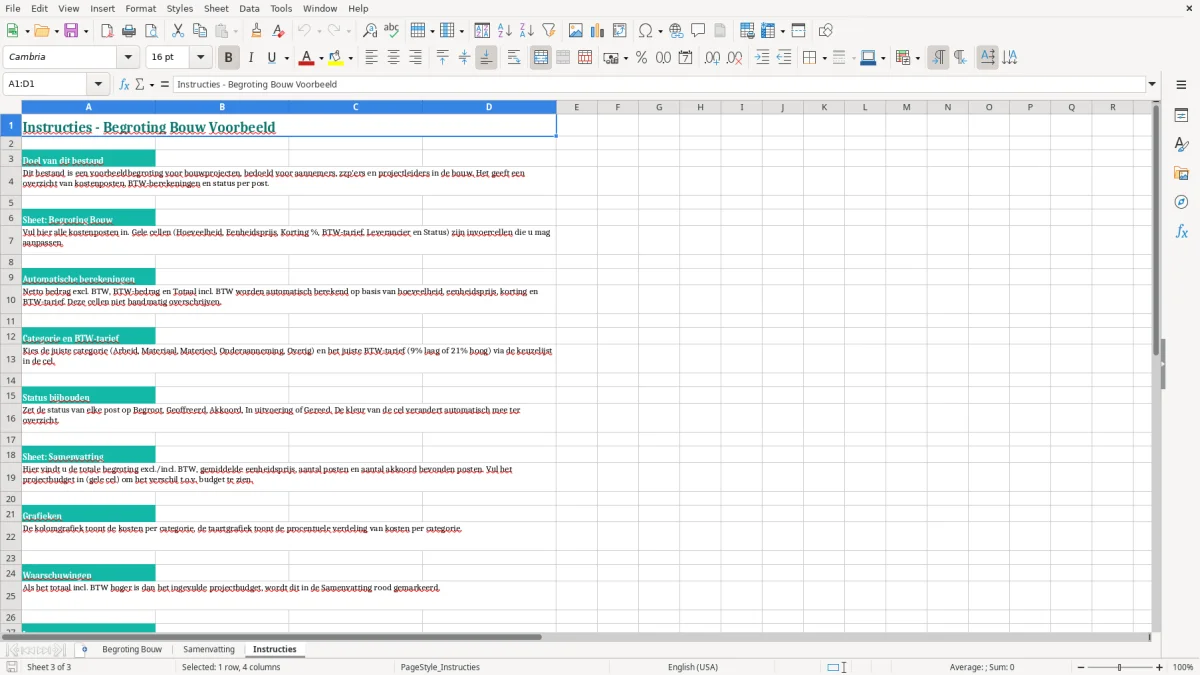

Stap voor stap uitleg
- Vervang de tien voorbeeldposten op rijen 4 t/m 13 door je eigen werk en materialen.
- Vul hoeveelheid, eenheidsprijs exclusief btw en korting in de kolommen F, G en H in. Voer 5% in als percentage, niet als het getal 5.
- Kies de categorie en controleer het btw-tarief per post. Laat I, K en L berekenen.

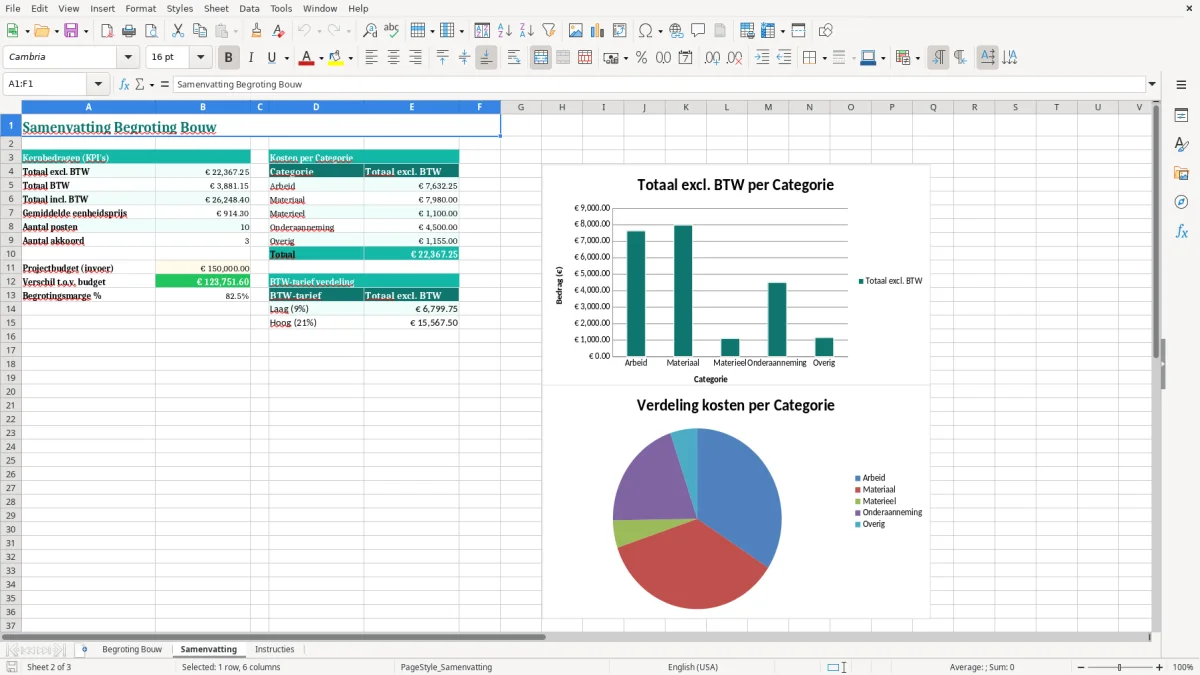

- Vul op Samenvatting in B11 het totale projectbudget inclusief btw in.
- Vergelijk B6 met B11 en controleer of alle noodzakelijke posten in de raming staan.
Inbegrepen functionaliteit
Rekenvoorbeeld: beton met vijf procent korting
Berekening op de invoerregel
De voorbeeldpost beton op rij 5 gebruikt 12 m³ × € 145. Na 5% korting is het nettobedrag € 1.653. Bij 21% btw komt daar € 347,13 bij en wordt het totaal € 2.000,13. De kolommen I, K en L berekenen deze stappen.
Eerst eenheden gelijk maken
Een prijs per m² kun je niet zonder omzetting vermenigvuldigen met een hoeveelheid in m³. Het bestand controleert die eenheden niet. Ook ontbrekende arbeid, transport of afvalkosten worden niet vanzelf toegevoegd.
Het projectbudget juist interpreteren
Vergelijk inclusief btw met inclusief btw
B12 op Samenvatting is projectbudget B11 minus begroting B6. B6 bevat btw. Gebruik daarom in B11 dezelfde grondslag. Een negatief verschil betekent dat deze raming boven het ingevulde budget ligt.
Geen winstmarge en geen nacalculatie
B13 deelt het resterende budget door het projectbudget. Dat is budgetruimte, geen commerciële winstmarge. Bij een budget van nul toont de formule nul om een deelfout te vermijden. Er zijn geen aparte kolommen voor werkelijke kosten, omzet of betalingen.
Welke btw hoort bij een bouwpost?
Niet alle werkzaamheden vallen onder 9%
Volgens de Belastingdienst geldt 9% onder voorwaarden voor onder meer isoleren en schilderen van woningen ouder dan twee jaar. Andere werkzaamheden vallen niet daardoor ook onder dat tarief. Het voorbeeld gebruikt voor tegelwerk 21%.
Splits arbeid en materiaal waar nodig
De isolatiepost met 9% is in deze werkmap uitsluitend arbeid aan een woning ouder dan twee jaar. Isolatiemateriaal hoort apart in de raming. Neem het juiste tarief over uit de toepasselijke regels en leveranciersofferte; de keuzelijst beoordeelt de situatie niet.
De begroting aanpassen en controleren
Alle statussen blijven in het totaal
Begroot, Geoffreerd, Akkoord, In uitvoering en Gereed zijn administratieve labels. De totalen bevatten alle tien regels. Het aantal akkoord wordt apart geteld; een statuswijziging verandert het geraamde bedrag niet.
Uitbreiding vraagt bereikcontrole
De totalen op rij 15 en de formules in Samenvatting gebruiken rijen 4 t/m 13. Alleen een regel onderaan toevoegen is onvoldoende. Breid de formulebereiken, keuzelijsten en grafieken mee uit en controleer met een herkenbaar testbedrag of de extra post meetelt.
Veelgestelde vragen over dit sjabloon
Ja, als kostenraming. Vervang de voorbeeldposten door de werkzaamheden uit jouw project en controleer hoeveelheden, prijzen en btw. Het bestand stelt geen bouwkundige hoeveelheden vast.
De vergelijking gebruikt het totaal inclusief btw. Vul het projectbudget daarom ook inclusief btw in, tenzij je de berekeningsopzet bewust aanpast.
Nee. De status is een label en er is geen koppeling met je bank of betaaladministratie.
Neem daarvoor een herkenbare kostenpost op of houd bewust ruimte binnen het projectbudget. Er wordt niet automatisch een opslag voor onvoorzien berekend.
